投资近1.6亿 仙游慈岳中路道路项目获批复
2020-08-04 10:25:55   来源:仙游房地产联合网

原标题:重磅!全长1.124公里,投资近1.6亿,仙游这条大道获批复!

仙游房地产联合网综合:近日,仙游县发展和改革局发布一则《关于仙游经济开发区慈岳中路道路工程可行性研究报告的批复》。

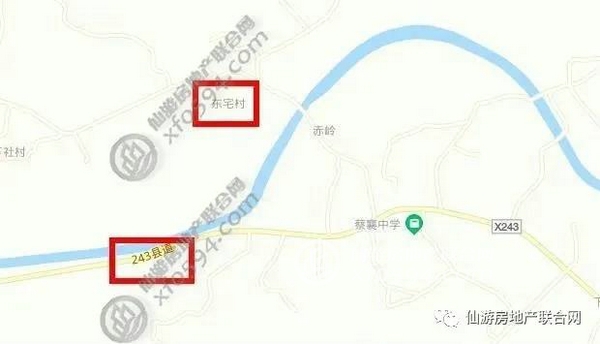

根据《批复》规划中的慈岳中路道路项目起点位于枫秀西路-慈岳中路交叉口,由北向南,跨越枫慈溪,道路位于枫亭镇东宅村,终点止于县道243,项目涉及慈岳中路连接规划路网中的溪滨环路、支十六路、支十八路、滨溪路。

据悉,该道路全线长1.124km,路幅宽36m。总投资估算为15927.22万元。

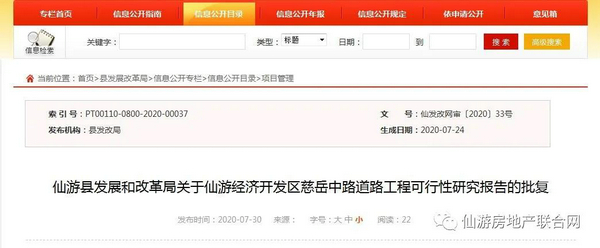

批复截图

批复全文:

仙游县发展和改革局关于仙游经济开发区慈岳中路道路工程可行性研究报告的批复

福建仙游经济开发区建设有限公司:

你单位报来的《关于申请仙游经济开发区慈岳中路道路工程可行性研究报告的函》及有关附件收悉。为有利于形成方便快捷畅通的交通体系,提高慈岳片区与仙游城区、福州泉州等地的机动性和通达性。经研究,同意建设该项目,具体事项批复如下:

一、项目名称:仙游经济开发区慈岳中路道路工程

项目编码:2019-350322-48-01-021854

二、项目建设单位:福建仙游经济开发区建设有限公司

三、建设地点:仙游县枫亭镇东宅村

四、建设内容及规模:建设的内容为道路工程、交通工程、给排水工程、路灯工程、绿化工程等。本项目起点位于枫秀西路-慈岳中路交叉口,由北向南,跨越枫慈溪,道路位于枫亭镇东宅村,终点止于县道243,慈岳中路连接规划路网中的溪滨环路、支十六路、支十八路、滨溪路。道路全线长1.124km,路幅宽36m。

五、项目总投资及资金来源:总投资估算为15927.22万元,其中建安工程费用11634.16万元,工程建设其他费用3113.27万元,基本预备费1179.79万元。仙游县地方财政筹资建设。

六、建设工期:11个月

七、社会稳定风险评估:项目建设要做好社会稳定风险评估,建设单位应按照《福建省发展和改革委员会关于印发重大固定资产投资项目社会稳定风险评估暂行办法的通知》(闽发改投资〔2013〕826号)的要求,落实各项维稳应对措施,切实做好社会稳定工作,创造和谐的社会环境。

八、招标内容:按照招标投标法及相关规定执行。

九、节能要求:建设单位应按照相关节能标准、规范建设,采用节能技术、工艺和设备,加强节能管理,不断提高项目能效水平。

十、建设单位应严格按照国家有关规定认真落实安全管理、环境保护、水土保持设施“三同时”制度。

请根据批复的总体框架继续深化项目前期工作,编制初步设计及概算报我局审批,并按规定程序报批项目,涉及其他部门的有关手续,请按相关的法律、法规规定办理。

仙游县发展和改革局

2020年7月24日
